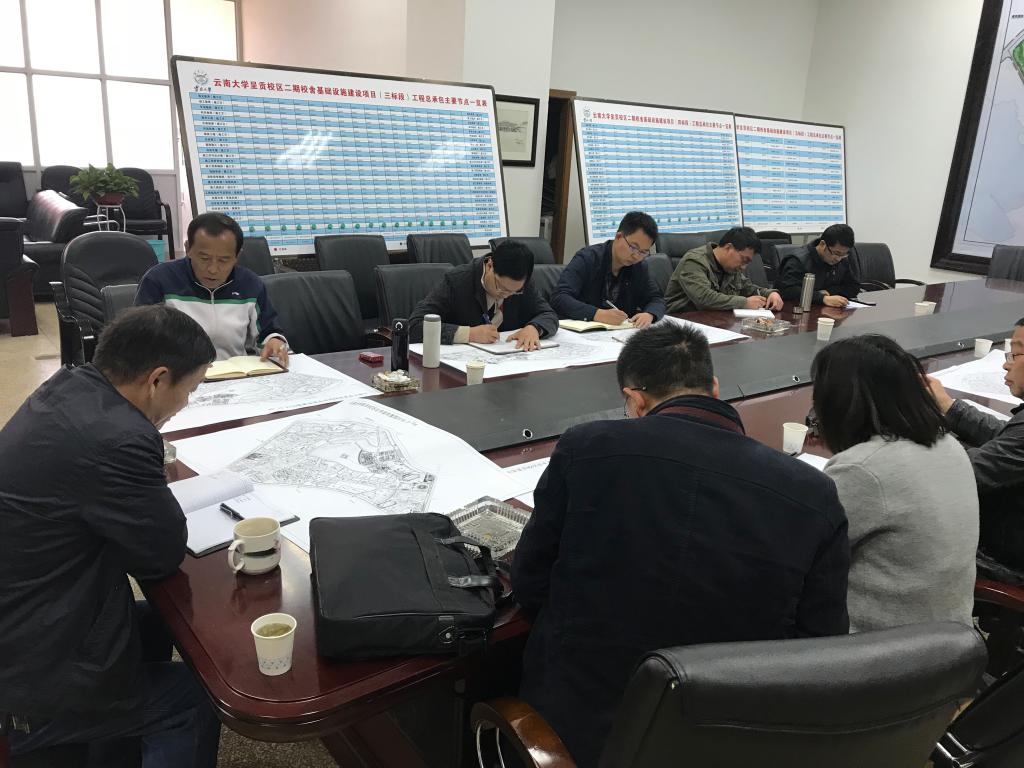

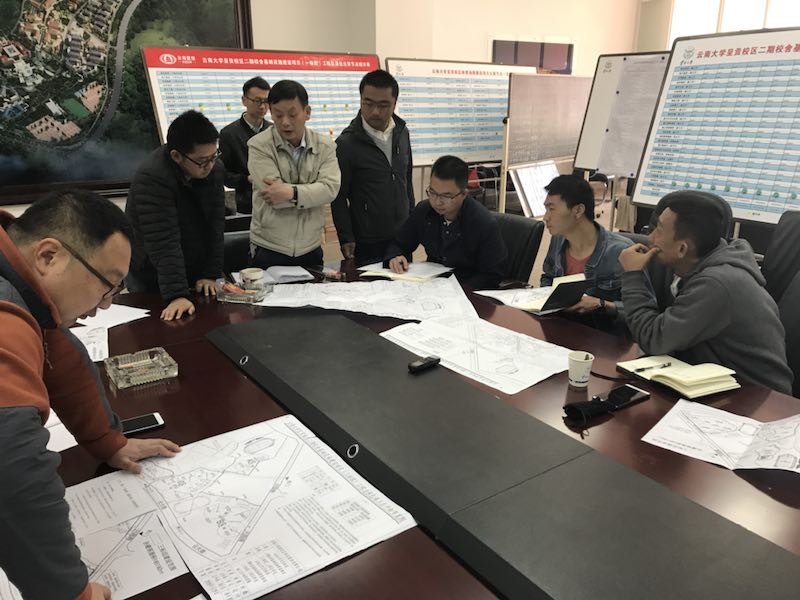

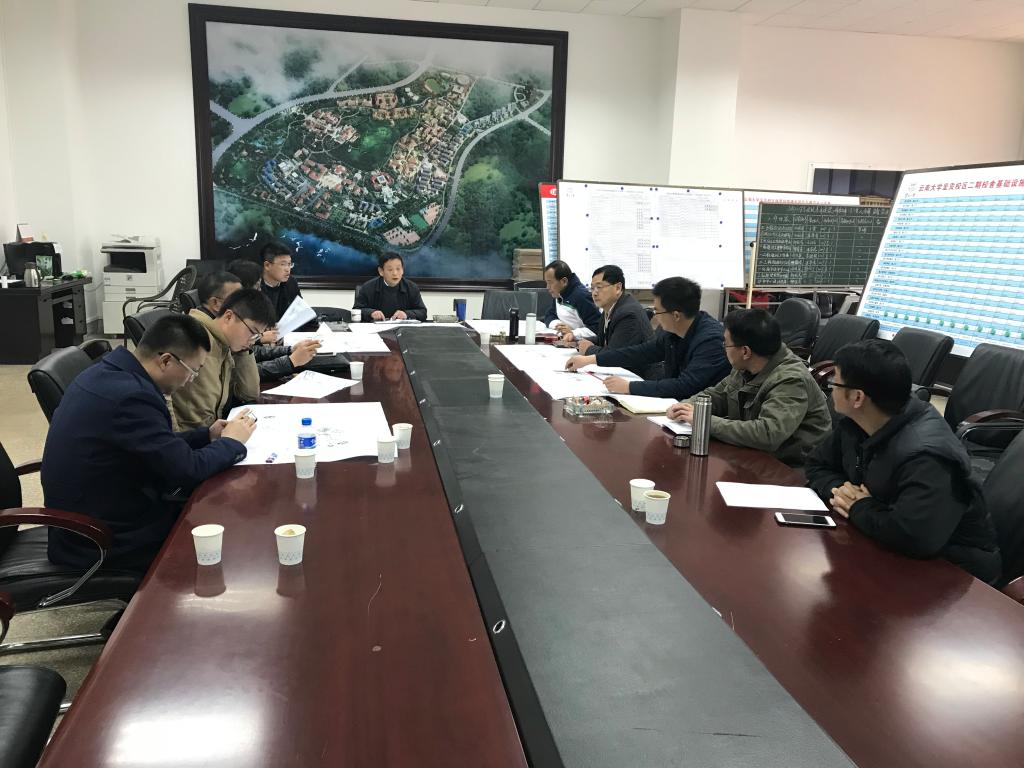

近日,学校基建处、云南工程建设总承包股份有限公司、云南省设计院集团有限公司、云南恒丰建设咨询管理有限公司、学校后勤集团共同召开专题会议,研究呈贡校区二期建设三标段地块苗木移植及房屋搬迁事宜及建设有关事宜。

会议就总承包单位——云南工程建设总承包股份有限公司提出影响工程推进,需要学校相关单位解决的问题进行了研究:
1、“呈贡校区二期建设三标段”B、C、D区地块内苗木和房屋已影响工程开展,请后勤集团尽快解决。其中D区有绿化树苗木1689棵,现场已标识栋号范围,苗木移栽后即可开展地勘等后续工作;C区有雪松等苗木545棵及大棚院落等建筑,局部水电管线需改迁;B区有雪松等苗木及驾校、修理厂需及时搬迁;
2、施工用水需协调动力设备部门改装接入口,施工用电初步方案已确定;
3、B区(基础教育组团)准备开始外运土方,需确定堆土场,同时请设计单位确定场平标高;
4、需提供测量定位控制点资料及场地原始地形测量资料。
针对云南工程建设总承包股份有限公司提出的问题,学校后勤集团表示:
1、积极配合支持学校二期建设项目。需提供苗木移栽图纸标示资料,现场查看确认,请施工单位细化工作,对影响施工的标识出来以便及时移栽,不影响的暂时保留,同时可起到工地降尘、美化作用;
2、房屋搬迁请施工单位划分主、次,以便按轻重缓急有序地安排。因迁入地尚未明确,需要基建处给予协调解决;
3、B区土方挖运,请施工单位规划好路线,避免与驾校车辆交叉行驶,以便减少和杜绝安全隐患。

监理单位——云南恒丰建设咨询管理有限公司指出:
1、总承包单位——云南工程建设总承包股份有限公司配合进行施工地块的苗木移栽及房屋搬迁工作;
2、临时用水、临时用电及围挡已可以进行,请总包单位及时实施。A、D区已具备条件可进场地勘。
学校基建处向与会单位提出:
1、苗木移栽工作,要求总包单位现场定位,精准放线,确保施工安全的前提下尽量少移栽,以减少移栽工作量,保障树木的成活力和绿化面积;
2、B区土方开挖,请设计单位在下周内,确定地块场平标高;测绘单位提交场地大地测量资料,并提出粗算土方工程量,与设计量比对,掌握土方工程总量情况。并且请设计人员到场再次核实核算堆土场挡墙、驾校新建房屋施工做法及造价,确保既美观安全又造价合理;
3、施工临时用电方案调整为3台630KVA箱变供应B、C、D区施工,A区低压供应;要求低压绝缘架空设置高度须大于6m,高压沿电缆沟及道路边钢套管铺设,保证足够埋置深度并做好标识。协调资产处确定施工用水接入点并安装水表后,总包单位实施;
4、施工围挡立即进场搭建;
5、B区土方开挖无法用于回填的杂填土须外运;总包单位须做好运土施工道路规划,接收南二门管理,协调其他施工单位东门使用;
6、请后勤集团做好搬迁准备工作,基建处将全力配合实施;
7、监理单位须及时收集工程影像资料。下周起,每周二上午9点30组织监理工地例会;
8、各单位加强沟通联系,及时协调解决问题。

经过此专题会议,与会单位充分发表了看法,提出了需要协调解决的问题,达成了共识,为确保呈贡校区二期建设三标段的顺利实施创造了良好的开端。
