呈贡校区楸苑新建学生宿舍召开工程建设推进会

发布时间:2025-06-17    浏览次数:

6月17日上午,呈贡校区楸苑新建学生宿舍(1#-6#)工程建设推进会在项目部会议室召开。学校基建处、审计处,以及监理、施工、设计、检测、跟踪审计、造价等相关单位负责人及代表出席会议。

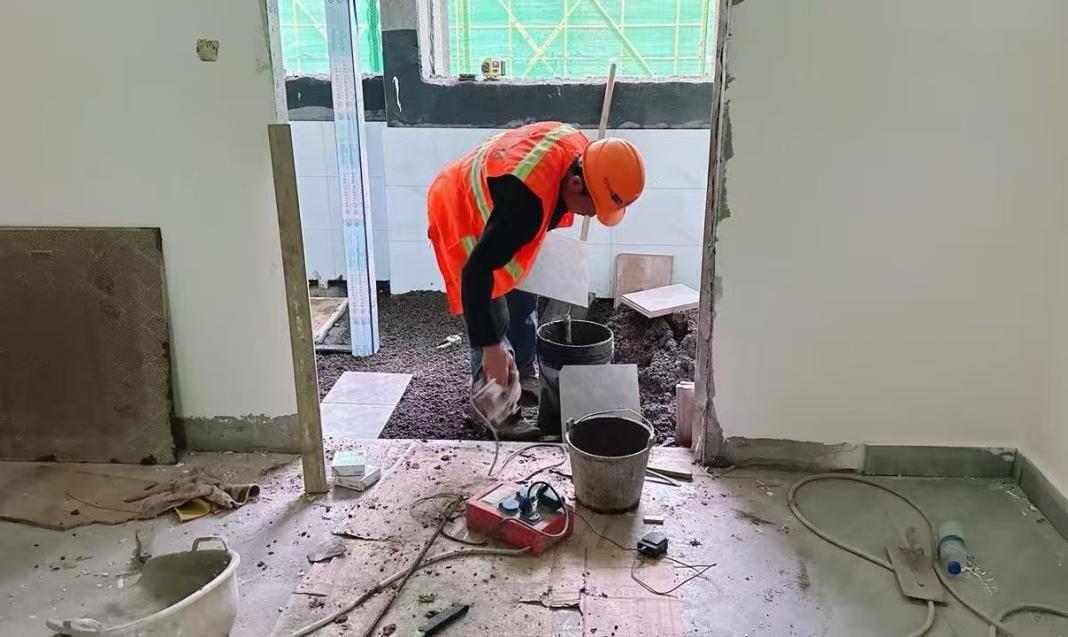

施工单位项目负责人汇报了当前工程进度:宿舍楼主体 1#至6#楼室内墙面及顶面处理(刮白)、墙地砖铺贴、卫生间防水及填充施工有序推进,完成比例在50%-80%不等。屋面工程(挂瓦、防水保护层等)、外墙施工(腻子打磨、真石漆、窗框安装)、室内给排水主立管安装(普遍达90%)、蹲坑安装(大部分完成)、强弱电穿线及防火门安装等均取得阶段性进展。其中,6#楼电梯安装基本完成,外墙真石漆施工完成60%,实际进度略有提前。地下室各类管道安装完成约80%,后浇带混凝土浇筑完成,关键区域防水施工基本结束。室外工程配电室主体砌筑及屋面防水完成,部分污水管、雨水管及综合管网铺设完成。

监理单位通报了近期检查情况并提出要求:质量方面发现个别问题需整改,如6#楼窗框缝隙偏大、3#楼屋面防水卷材因雨水浸泡出现鼓包空鼓、3#楼卫生间墙砖错缝、4#/5#楼卫生间墙地砖空鼓及内墙平整度不足、地下室顶板防水卷材局部搭接不良等。外窗型材及防火门材料进场验收合格。安全文明施工方面重点强调雨季防汛安全措施(防雷接地、线路排查、排水畅通、材料防雨)。通报了若干安全隐患,包括外架拆除时高空抛掷扣件、临边防护缺失(2#/3#楼)、外架堆放杂物、建筑垃圾未及时清运、施工人员高空作业未系安全带(外墙、电梯井)、施工升降机电缆搭接不当、悬挑架安全网脱落等,要求立即整改。同时要求加强文明施工管理,如车辆出场轮胎清洗、夜间施工增设照明等。其他要求:外架、升降机、塔吊拆除必须旁站监督;加强临时用电巡查。

学校基建处项目负责人对后续工作提出明确进度要求,针对屋面管网、太阳能、地砖铺贴、刮白、人防、隔震层、外墙及室外工程等滞后环节,施工单位需增加人力、材料、设备投入,确保按节点完成。弱电智能化单位已进场,总包单位需做好配合施工。
