一、各栋号项目进展情况如下:
1、二期学生宿舍1号(学生公寓桦苑3栋)、二期学生宿舍2号(学生公寓桦苑4栋)正在对初设方案进行优化调整,确认后可进行下一步工作;
2、二期生活及辅助用房3号(学校辅助用房)8月25日设计单位提供初设方案,待签字确认后可进行下一步工作;
3、二期教学实验楼6号(工程中心)方案暂未确定,地勘工作无法进场施工,导致后续工作无法推进;
4、二期教学实验楼7号(国家重点实验室)方案暂未确定,地勘工作无法进场施工,导致后续工作无法推进;
5、二期教学实验楼8号(天文研究中心及云大天文台)初设方案于8月22日进行专家评审并基本通过,评审意见对施工图工作推进无实质影响,已进入施工图设计阶段,计划于30日出可进入施工图审图流程;
7、二期教学实验楼9号(植物实验温室)单体栋号初勘外业工作已完成,计划于9月2日提供初设文本,进行新增边坡钻孔的勘察工作;
8、二期教学实验楼14号(实验动物中心)方案暂未确定,地勘工作无法进场施工,导致后续工作无法推进;

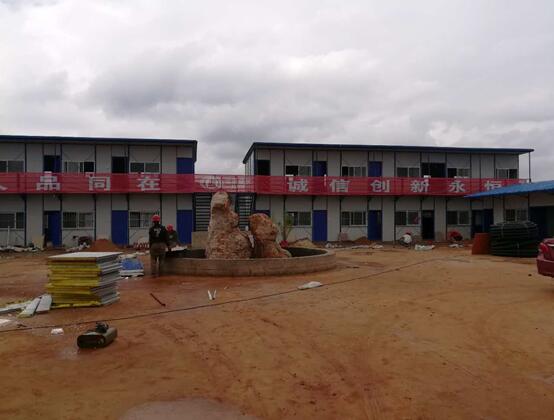

9、各施工区域内的临舍、围挡、临水临电等施工准备工作均完成,下周一(8月28日)具备现场办公条件。
二、需要协调及解决的事情:


1、二期教学实验楼6号(工程中心)、二期教学实验楼7号(国家重点实验室)、二期教学实验楼9号(植物实验温室)、二期教学实验楼14号(实验动物中心)施工区域内的树木移栽有关问题已经学校领导小组办公会议解决,请相关单位按要求推进;
2、二期教学实验楼6号(工程中心)、二期教学实验楼7号(国家重点实验室)、二期教学实验楼14号(实验动物中心)方案需尽快认可,参建单位方可推进初勘工作;
3、二期教学实验楼8号(天文研究中心及云大天文台)施工区域内气象站迁移场平工作基本完成,计划下周二(8月29日)请相关部门进行设备迁移。
