学校呈贡校区二期建设(一标段)建设情况 (七)

发布时间:2017-09-06    浏览次数:





一、各栋号项目进展情况如下:

1、二期学生宿舍1号(学生公寓桦苑3栋)、二期学生宿舍2号(学生公寓桦苑4栋)初勘外业工作已完成,初设方案于9月5日方可进行下一步工作;

2、 二期生活及辅助用房3号(学校辅助用房)初勘外业工作于2017年8月15日完成,设计单位提供初设方案可进行下一步工作;

3、二期教学实验楼6号(工程中心)方案暂未确定,地勘工作无法进场施工,初勘工作计划需要15天,初设方案在初勘完成后20天方可提供;

4、二期教学实验楼7号(国家重点实验室)方案暂未确定,地勘工作无法进场施工,初勘工作计划需要15天,初设方案在初勘完成后20天方可提供;

5、二期教学实验楼8号(天文研究中心及云大天文台)初设方案已报建, 8月22日进行评审并已通过, 30天内提供施工图纸;

6、二期教学实验楼9号(植物实验温室)计划8月18日已结完成初勘外业工作,9月2日提供初步设计方案,待确认初设方案后方可进行下一步工作;

7、二期教学实验楼14号(实验动物中心)方案已结在9月4日的会议上得到确认,地勘将进场施工,初勘工作计划需要15天,初设方案在初勘完成后20天方可提供;

8、临设全部完成,已具备现场办公条件。

需要协调及解决的工作:

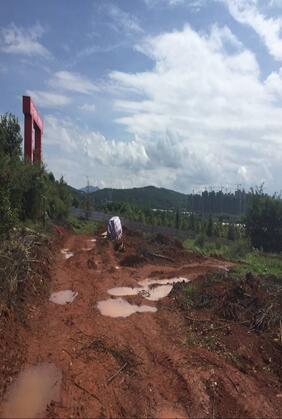

二期教学实验楼6号(工程中心)、二期教学实验楼7号(国家重点实验室)、二期教学实验楼9号(植物实验温室)、二期教学实验楼14号(实验动物中心)施工区域内的树木移栽因下雨影响,需要加快工作,以便正常推进施工进度。
